재생방향
단계적 추진
- 단기(2019년까지): 상상플랫폼, 근대문화길 등 마중물사업
- 중기(2021년까지): 우회고가 정비 등 관광기반 구축
- 장기(2023년이후): 1?8부두, 인천역 등 민간투자

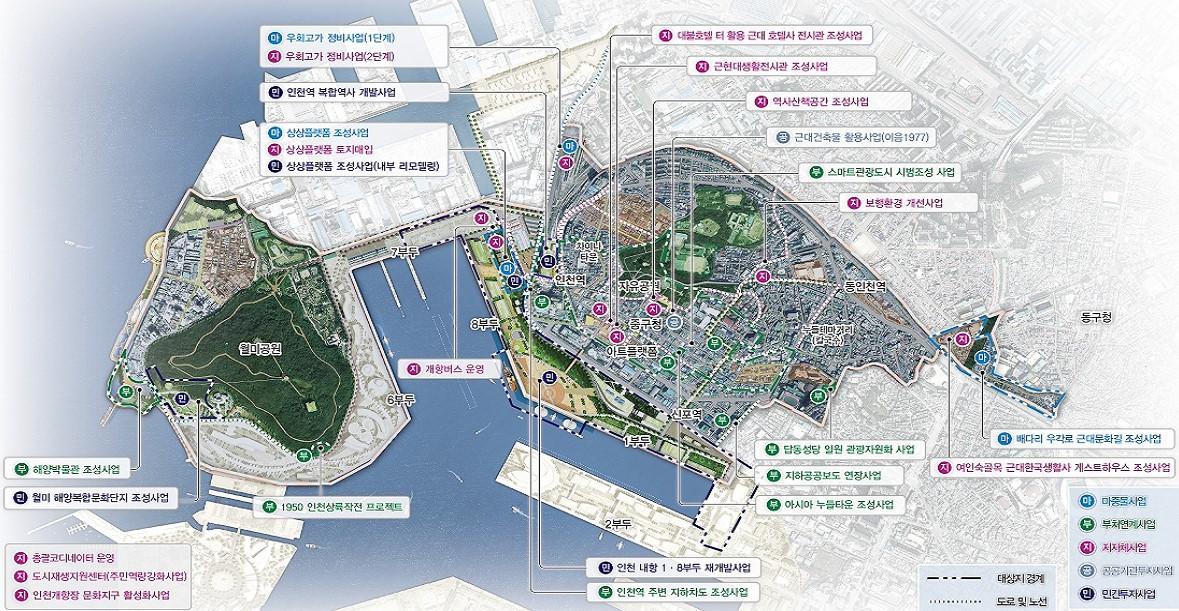

해양문화관광 벨트화: 월미도, 내항, 차이나타운, 자유공원, 동인천 배다리 연계
단절된 지역 연결: 내항과 인천역, 차이나타운 간 보행(입체)연결
주요추진결과
2016. 4.18.: 도시재생사업 지원 대상지역 확정(도시재생특별위원회)
2017.11.20.: 개항창조도시 도시재생활성화계획 고시(인천시 제2017-273호)
2021. 5. : 스마트재생 국토부 선정
2021.11.25.: 성과관리 및 모니터링 용역 준공
2022. 5. 3.: 우회고가 1단계(고가교 진입램프) 철거
2022. 7. 4.: 우회고가 2단계(고가교 진출램프) 철거
2022. 6.29.: 상상플랫폼 공적공간(외부리모델링) 공사 준공
2022. 8.25.: 우회고가 3단계(고가교 본선) 철거 진행
2022. 9.27.: 도시재생활성화계획 변경안 검토결과 승인(국토부)
2023. 6.14.: 상상플랫폼 조성사업 공사 준공(사용승인)
2023. 6.21.: 답동성당 일원 관광자원화 사업 공사 준공
2023. 8. 2.: 상상플랫폼 소유권 이전(市→인천관광공사)
2023.11. : 상상플랫폼 사적공간(1~2층) 운영사업자 선정(인천관광공사)
2023.11.13.: 도시재생활성화계획 변경안 검토결과 승인(국토부)
2023.11.16.: 우회고가 정비사업 공사 준공
2023.11.20.: 도시재생활성화계획 변경 고시 4차(인천광역시 고시 제2023-283호)
