패밀리-컬처노믹스 타운, 송림골 [사업완료]?

  • 담당부서
    인천광역시도시재생지원센터
    작성일
    2021년 7월 20일(화) 22:01
  • 조회수
    3996
  • 사업구분
    도시재생사업
    사업현황 구
    제물포구
기본정보

사업구분 일반근린형
지역 동구
위치 동구 송림동 58-1 일원
총면적 149,413㎡
총사업비 2,664억원 (마중물 274, 부처협력 453, 지자체 113, 공기업 1822)
사업기간 2018년 ~ 2021년

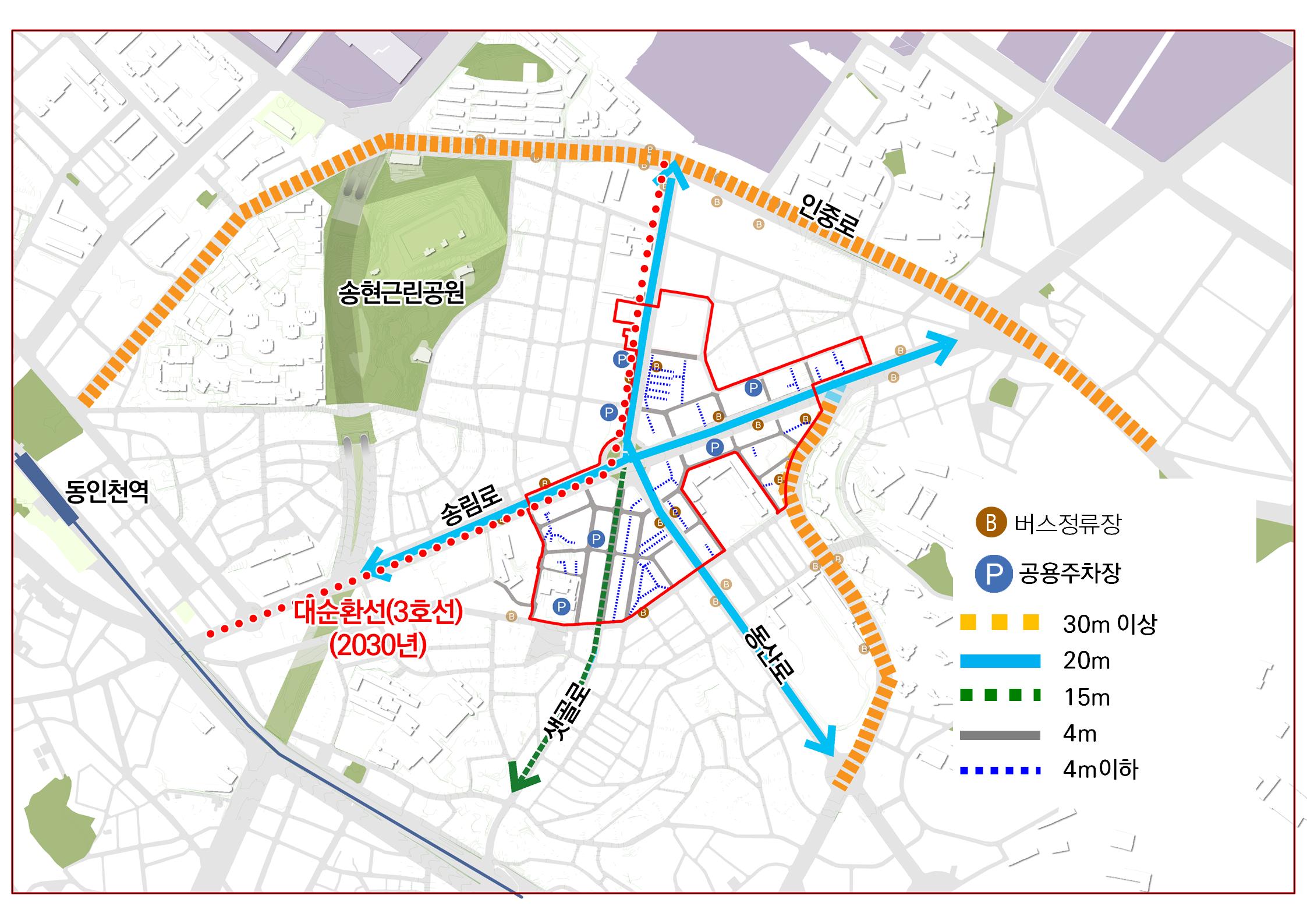

위치도

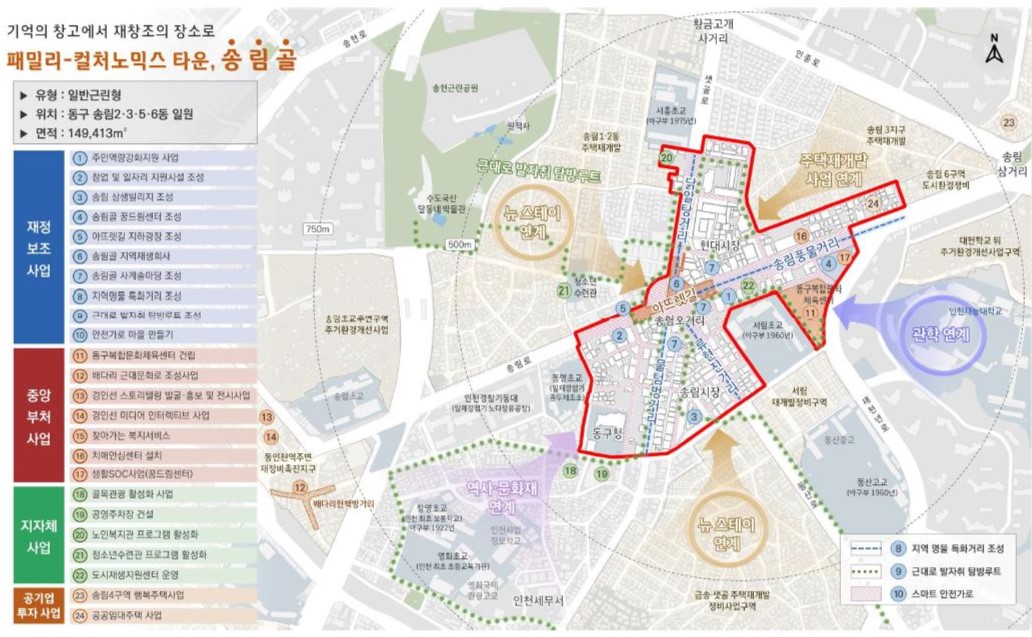

사업계획도



재생방향

송림오거리 재생방향
상권 활성화로 구심 재창조
- 송림상권 특화 및 활성화 컨텐츠 발굴
- 마을기업 등 건강한 일자리 창출
과거, 현재가 공존하는 역사문화융합
- 유·무형 관광지원발굴 및 활용
- 마을가치 찾기를 통한 지역 명소화(배다리 등 주변자원 연계)
이웃과 더불어 사는 행복 두 배 마을
- 주민공동체 육성 및 발굴
- 주민역량 강화 및 활성화 아이템 개발
연계
- 송림 재생효과의 파생과 확산 도모
- 공간적·프로그램적 기능 연계


사업내용

꿈드림센터, 사계솔 마당, 상생예술촌 등


주요추진결과

2017.12.: 송림골 도시재생사업 선정
2018. 9.: 도시재생활성화계획 고시
2019. 9.: 도시재생활성화계획(변경) 고시
2020. 4.: 특화거리 조성사업 준공(1, 2단계)
2020.10.: 안전가로 마을만들기 공사 준공(1, 2단계)
2021.12.: 특화거리 조성사업 준공(3단계), 안전가로 마을만들기 조성사업 준공(3단계)
2022. 9.: 근대로 발자취 탐방루트 개발용역 준공, 스마트재생사업(스마트 횡단보도 설치) 공사 준공
2022.12.: 사계솔마당 조성사업 대체사업 발굴 및 설계용역 준공
2023. 1.: 근대로 발자취 탐방루트 상징조형물 제작·설치 완료
2023. 7.: 창업 및 일자리 지원시설 조성사업(舊상생예술촌) 리모델링 공사 준공
2023. 8.: 꿈드림센터 공사 준공(8.1.)
2023. 9.: 사계솔마당 조성사업 공사 준공
2023. 12.: 송림골 아뜨렛길 지하광장 조성 공사 준공
2024. : 꿈드림센터 개관
